UAE 원전 최종호기의 운영단계 진입을 위한 원자로 설치, 고온기능시험, 시운전시험 등 건설 역무 단계를 완료향후 운영 허가 취득 및 상업 운전 개시까지 성공적 사업 완수를 위해 총력 집중
UAE 원전 사업의 주계약자인 한국전력과 발주사인 UAE원자력공사(ENEC)는 UAE 원전 최종호기인 4호기의 건설 역무 단계를 완료하고 운영 준비 단계에 진입했다고 밝혔다.

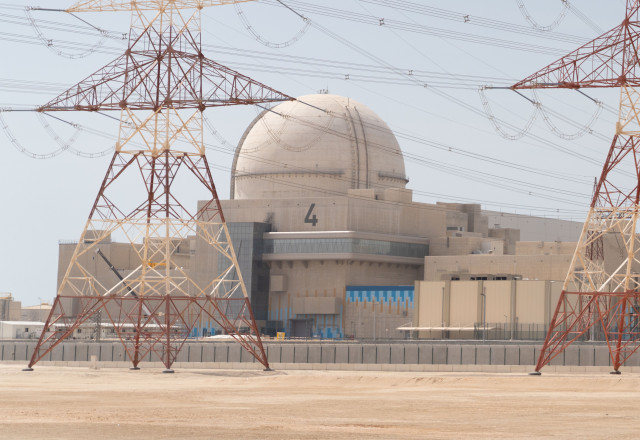

4호기는 2015년 7월 원자로 건물 기초 콘크리트 타설을 시작으로 2020년 5월 상온수압시험 및 2022년 7월 고온기능시험 성공적으로 마쳤으며, 최근 시운전을 위한 시험을 마치고 건설 역무 단계를 완료해 UAE 규제기관으로부터의 운영 허가 취득 및 연료 장전을 위한 운영 준비 단계에 진입하게 됐다.
UAE 원전 1~3호기는 각각 2021년 4월, 2022년 3월, 2023년 2월에 상업 운전을 개시하는 등 3개 호기가 1년 미만의 간격으로 상업 운전을 시작해 UAE에 공급되는 청정전력을 24시간 안정적으로 동시에 생산하고 있다. 약 1년 간격으로 4개 호기의 동시 건설을 진행하며 선행 호기에서 축적된 경험사례들이 후속 호기에 반영됨으로써 성공적인 성과를 이루고 있다.
UAE 원전은 한국형 원전인 1400MW급 APR1400 노형으로서 1~3호기는 현재 UAE 내 4200MW의 청정전력을 공급함으로써, UAE 정부가 추진 중인 ‘2050 Net Zero 탄소 저감 정책’ 및 청정에너지로의 전환 정책에 큰 기여를 하고 있다. UAE 원전 4호기까지 모두 가동되면 향후 UAE 전력수요의 약 25%를 담당하게 될 것이며, 아랍지역 최대의 청정에너지원으로서 자국 내 에너지 안보를 더욱 강화하고 기후변화 대응에 큰 역할을 할 것으로 기대하고 있다.
특히 올해 1월 16일 윤석열 대통령은 UAE 순방 기간에 한-UAE 양국 정상이 함께 바라카 현장을 방문해 3호기 가동 축하하고, 4호기 건설현황을 점검하면서, 한-UAE 양국 근로자들의 공로를 치하한 바 있다.
한전을 포함한 Team Korea는 모든 역량을 다해 UAE 원전 사업을 성공적으로 완수할 계획이며, 이를 발판 삼아 향후 확대되고 있는 해외원전 시장에 적극 진출할 예정이다.
